24.05.2024
Minulý týden jsme demontovali jeřáb, plynule se tedy posouváme dle plánovaného harmonogramu a pokračujeme v intenzivní práci na obou budovách.

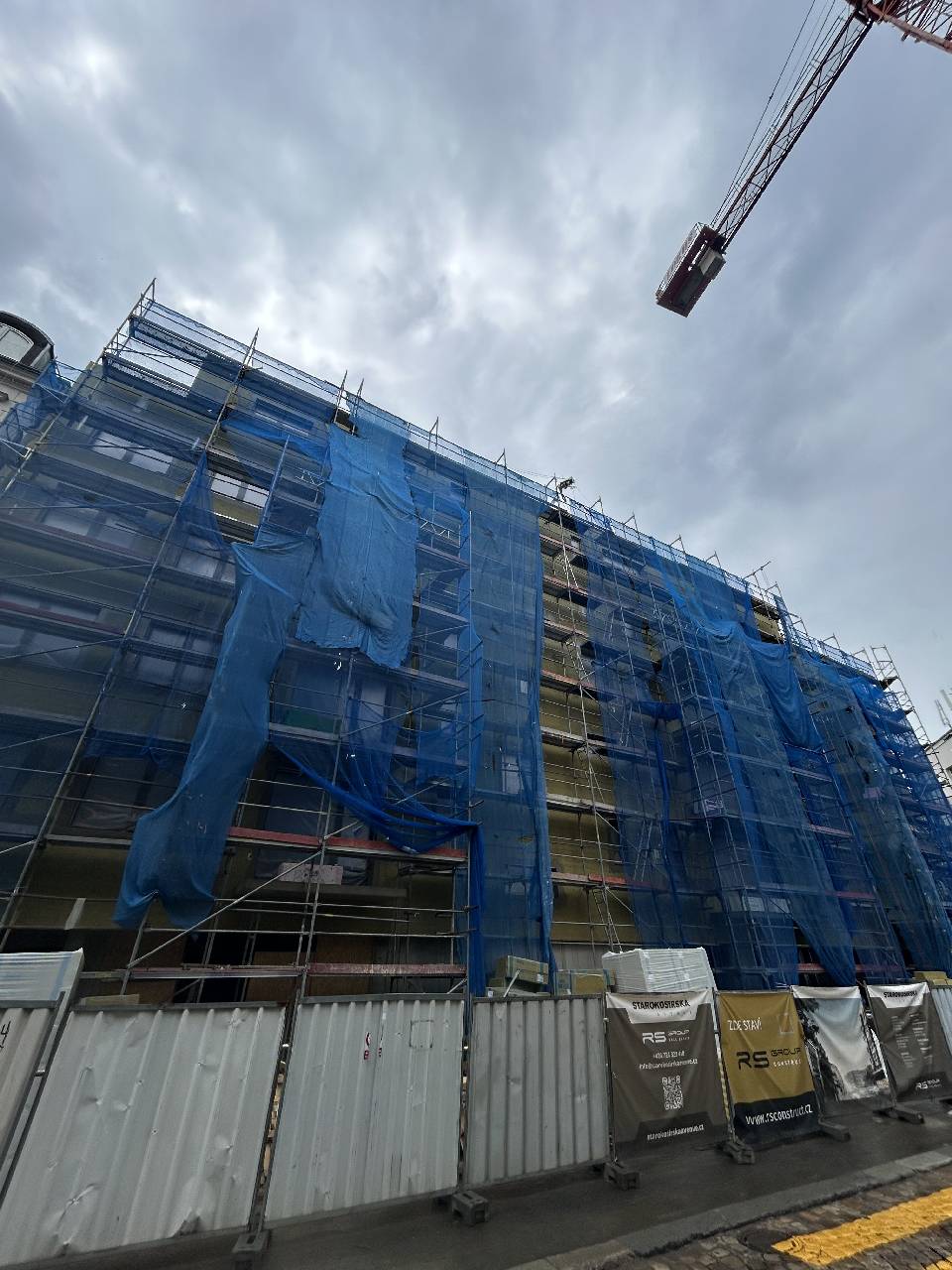

Na budově A v současné době pracujeme na celkovém drážkování a kabeláži silových a bytových rozvodů. Kromě toho probíhá instalace fasádních zateplovacích systémů.
Naproti tomu v budově B probíhá pokládka podlah v bytech a následně jejich zalití. Připravují se povrchy pro omítky a souběžně se instalují rozvody chlazení.
